Kernsanierung: Ablauf und Dauer

Wer die Reihenfolge kennt, erkennt ein gutes Angebot: Es nennt Phasen, Trocknungszeiten und den Zeitpunkt, an dem Sie Fliesen und Farben festlegen müssen.

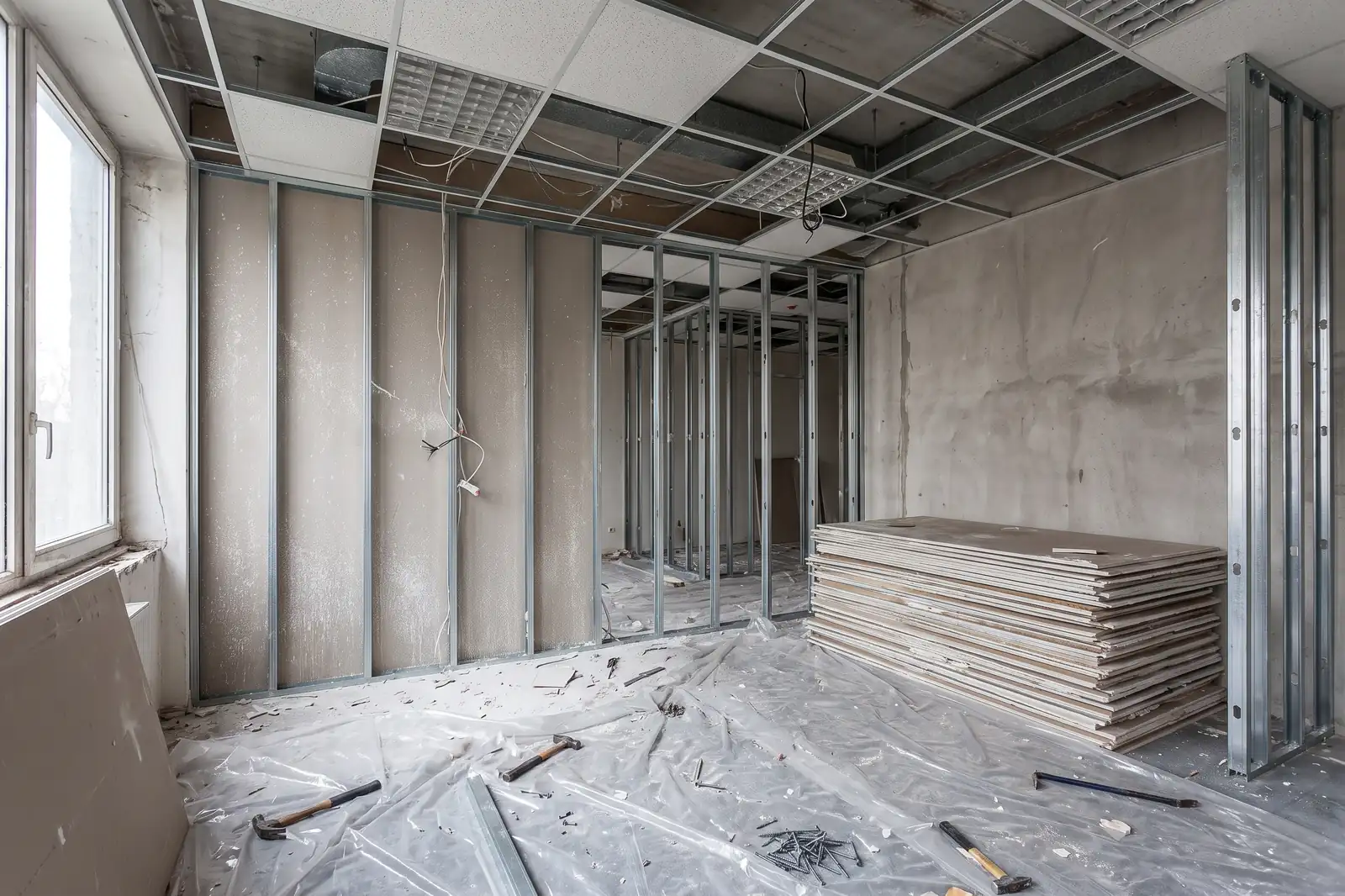

Freigelegtes Ständerwerk während der Ausbauphase einer Kernsanierung.

Direktantwort

Kurz beantwortet

Eine Kernsanierung läuft in sieben Phasen: Bestandsaufnahme, Planung mit Statik, Rückbau, Rohbauarbeiten, Haustechnik, Innenausbau, Übergabe. Eine Wohnung dauert 8 bis 12 Wochen, ein Einfamilienhaus 4 bis 12 Monate. Bis zu 22 Gewerke sind beteiligt; ihre Reihenfolge entscheidet über Bauzeit und Nacharbeiten.

Preise zur Einordnung Alle Zahlen auf dieser Seite sind marktübliche Spannen für Köln und das Rheinland – keine Angebote.
Konkretes Angebot anfordern

Die sieben Phasen einer Kernsanierung

Jede Phase hat einen Abschluss, den Sie prüfen können, bevor die nächste beginnt.

01

Bestandsaufnahme

Aufmaß, Zustand von Tragwerk, Leitungen, Dach und Feuchte. Materialproben bei Bestand vor 1993. Dauer 1 bis 2 Wochen inklusive Laborbefund.

02

Planung und Genehmigung

Grundriss, Statik für Durchbrüche, Bauantrag bei Nutzungsänderung, Förderantrag vor Auftrag. Dauer 2 bis 8 Wochen.

03

Rückbau

Entkernung bis auf die Tragstruktur, sortenreine Entsorgung, Schadstoffbereiche durch Fachpartner. Dauer 1 bis 3 Wochen.

04

Rohbauarbeiten

Durchbrüche, Stahlträger, Deckenverstärkung, Abdichtung, Mauerwerk. Dauer 1 bis 3 Wochen.

05

Haustechnik

Elektrik, Sanitär, Heizung, Lüftung als Rohinstallation mit Druck- und Dichtheitsprüfung. Dauer 3 bis 8 Wochen.

06

Innenausbau

Putz, Trockenbau, Estrich mit Trocknung, Fliesen, Böden, Türen, Malerarbeiten, Montage der Objekte. Dauer 4 bis 12 Wochen.

07

Übergabe

Abnahme je Gewerk, Mängelliste, Nachweise für Förderung, Fotodokumentation. Dauer 1 Woche.

Wie lange dauert eine Kernsanierung?

Die Bauzeit hängt von Größe, Anzahl der Gewerke und Trocknungszeiten ab.

  • Wohnung 60–100 m²: 8 bis 12 Wochen
  • Wohnung mit Grundrissänderung und Innendämmung: 12 bis 16 Wochen
  • Einfamilienhaus ohne Hülle: 4 bis 6 Monate
  • Einfamilienhaus mit Dach, Fassade, Fenstern: 6 bis 12 Monate
  • Genehmigung und Förderzusage vorab: 1 bis 3 Monate

Trocknungszeiten, die niemand verkürzen kann

Drei Wartezeiten stehen in jedem realistischen Terminplan:

  • Zementestrich: 1 Woche je cm Dicke, mindestens 3 bis 4 Wochen vor Belag; Trockenestrich sofort belegbar
  • Innenputz: 1 Tag je mm, mindestens 2 Wochen vor Tapete oder Fliese
  • Abdichtung im Bad: 24 Stunden je Lage, zwei Lagen

Was Sie wann entscheiden müssen

Verspätete Entscheidungen sind der häufigste Grund für Verzögerungen.

  • Vor dem Rückbau: Grundriss und Position der Bäder
  • Vor der Haustechnik: Steckdosen, Schalter, Leuchten, Sanitärobjekte
  • Vor dem Innenausbau: Fliesen, Böden, Türen, Farbtöne
  • Vor der Montage: Armaturen, Möbel, Küche
  • Marktübliche Spannen
  • Stand 2025/2026
  • Kein Angebot, zur Einordnung
  • Rückfragen am Telefon
Direkt fragen Rufen Sie an unter 01579 2823630 – wir ordnen Ihren Fall in zwei Minuten ein.

Preisspannen

Zahlen zum Nachrechnen

Typische Dauer je Phase, Erfahrungswerte Fachbetriebe 2025/2026.

PositionPreisspanneEinheit
Bestandsaufnahme mit Laborbefund1–2Wochen
Planung, Statik, Anträge2–8Wochen
Rückbau1–3Wochen
Haustechnik Rohinstallation3–8Wochen
Innenausbau inkl. Trocknung4–12Wochen
Gesamt Wohnung / Haus8–12 / 16–52Wochen

Marktübliche Spannen für Köln und das Rheinland, Stand 2025/2026. Keine Angebote — verbindlich wird ein Preis erst nach dem Aufmaß.

Diese Spannen ordnen ein — Ihren Preis bestimmt das Objekt. Nach dem kostenlosen Ortstermin bekommen Sie einen Festpreis.

Festpreis-Angebot anfordern

Und in der Praxis?

Wohnungssanierung in Köln

Wir führen alle Phasen mit einer Bauleitung durch. Sie bekommen einen Terminplan mit Phasen, Trocknungszeiten und Entscheidungsterminen.

Zur Leistung: Wohnungssanierung in Köln

Nächster Schritt

  • Fotos per WhatsApp an 0176 41895816
  • Oder Formular in 2 Minuten ausfüllen
  • Kostenloser Ortstermin, Angebot in 24 Stunden
Angebot anfordern

Fragen & Antworten

Häufige Fragen

Die Fragen, die uns zu diesem Thema am häufigsten gestellt werden.

Ihr Fall ist anders?

Schildern Sie ihn kurz – wir sagen Ihnen, was realistisch ist.

In welcher Reihenfolge wird saniert?

Rückbau, Rohbau und Statik, Haustechnik, Putz und Trockenbau, Estrich, Fliesen, Böden, Türen, Malerarbeiten, Montage. Von außen nach innen, von oben nach unten, von grob nach fein.

Wie lange dauert eine Kernsanierung einer Wohnung?

8 bis 12 Wochen bei 60 bis 100 m², mit Grundrissänderung und Innendämmung 12 bis 16 Wochen.

Kann ich die Bauzeit verkürzen?

Ja, mit Trockenestrich statt Nassestrich, frühen Materialentscheidungen und einem Betrieb, der alle Gewerke koordiniert. Nicht verkürzbar sind Putz- und Abdichtungstrocknung.

Wann muss ich Fliesen und Farben festlegen?

Fliesen vor der Haustechnik, weil Format und Aufbauhöhe die Rohinstallation beeinflussen. Farben vor dem Innenausbau.

Wie viele Gewerke sind beteiligt?

Bis zu 22. Bei einer Wohnung typisch acht: Rückbau, Elektro, Sanitär, Trockenbau, Putz, Fliesen, Boden, Maler.

Weiterlesen

Passende Ratgeber

01

Kernsanierung: Kosten pro m²

Eine Kernsanierung kostet 800–1.500 € pro m² Wohnfläche in einer Wohnung und 1.000–1.800 € pro m² in einem Haus. Enthalten sind Rückbau bis auf den …

Ratgeber lesen
02

Wohnung sanieren: Kosten pro m²

Eine Wohnung zu sanieren kostet 200–1.500 € pro m² Wohnfläche. Eine Renovierung mit Malern und Böden liegt bei 200–400 €/m², eine Sanierung mit Bad, …

Ratgeber lesen
03

Entkernung: Kosten pro m²

Eine Entkernung kostet 30–120 € pro m². Eine leichte Oberflächen-Entkernung liegt bei 30–50 €/m², eine mittlere mit Trennwänden und Estrich bei 50–90 …
